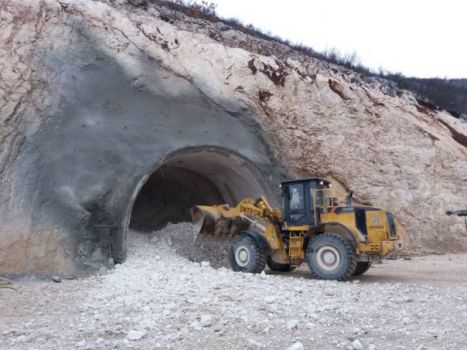

Radovi na glavnom dovodnom tunelu koji se radi za potrebe HE „Dabar“ krenuli su nedavno i sa četvrte napadne tačke. Krajem decembra izrađen je portal Vodostan i nakon toga je nastavljeno probijanje pristupnog tunela dužine 90 metara. I pored nepovoljnih geoloških uslova svi pripremni radovi koji obuhvataju ravnanje terena, instaliranje opreme, uspostavljanje vodova struje i vode završeni su prema planu, saopšteno je iz preduzeća HE „Dabar“.
Novom austrijskom tunelskom metodom (NATM) do sada su iskopana 23 metra pristupnog tunela Vodostan koji vodi do glavnog tunela dužine 12.125 metara.
Podsjećamo, prošlog ljeta je završen pristupni tunel „Straževica“, a počelo je i probijanje i iz pravca ulazne građevine.
I pored otežanih uslova zbog zimskog perioda radovi dobro napreduju i do sada je kumulativna realizacija glavnog tunela oko 2 kilometra, navodi se u obavještenju iz preduzeća HE „Dabar“.
