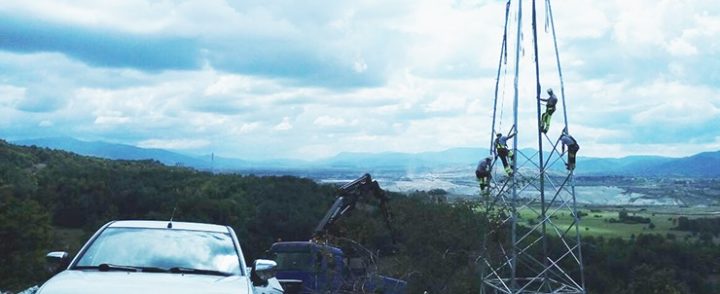

Radovi na 110 kV dalekovodu Gacko-Nevesinje teku planiranom dinamikom, a završetak se očekuje do juna 2019. godine rekao je za Radio Gacko Veso Milićević, vođa tima za izgradnju u Elektroprenosu BiH.
Prema Milićevim riječima radi se o složenom objektu čija je ukupna dužina trase 40 km, a koji će omogućiti dvostrano napajanje za opštine Gacko i Nevesinje. Time će biti riješen decenijski problem stanovnika ovih opština koje su ostajale bez struje prilikom radova ili havarija.
Projekat koji „Elektroprenos BiH“ finansira iz vlastitih sredstava koštaće 6,4 miliona maraka, a sa porezima i troškovima eksproprijacije, cifra će dostići oko 10 miliona. Milićević je podsjetio na investicije koje su urađene tokom prošle godine na području Hercegovine, a koje će obezbijediti kvalitetnije snabdijevanje električnom energijom. Prije svega ,na izgradnju trafo-stanica u Nevesinju i Bileći i postrojenja u Trebinju, u šta je uloženo oko 18 miliona maraka.
Izvođač radova na dalekovodu je konzorcijum koji čine Elnos Banja Luka, Ars inženjering i Kaldera.
